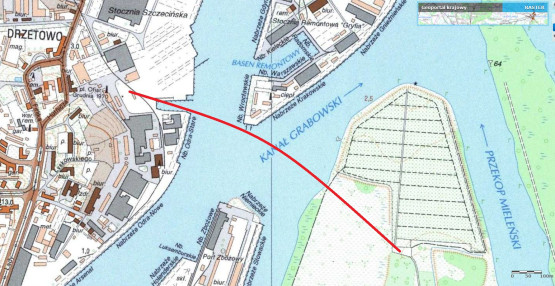

Kanał będzie miał nieco ponad kilometr długości i 70 cm szerokości. Specjalna wiertnica drąży go 35 metrów poniżej lustra wody. Zostaną w nim umieszczone kable, którymi przesyłana będzie energia z EcoGeneratora do sieci Enea.

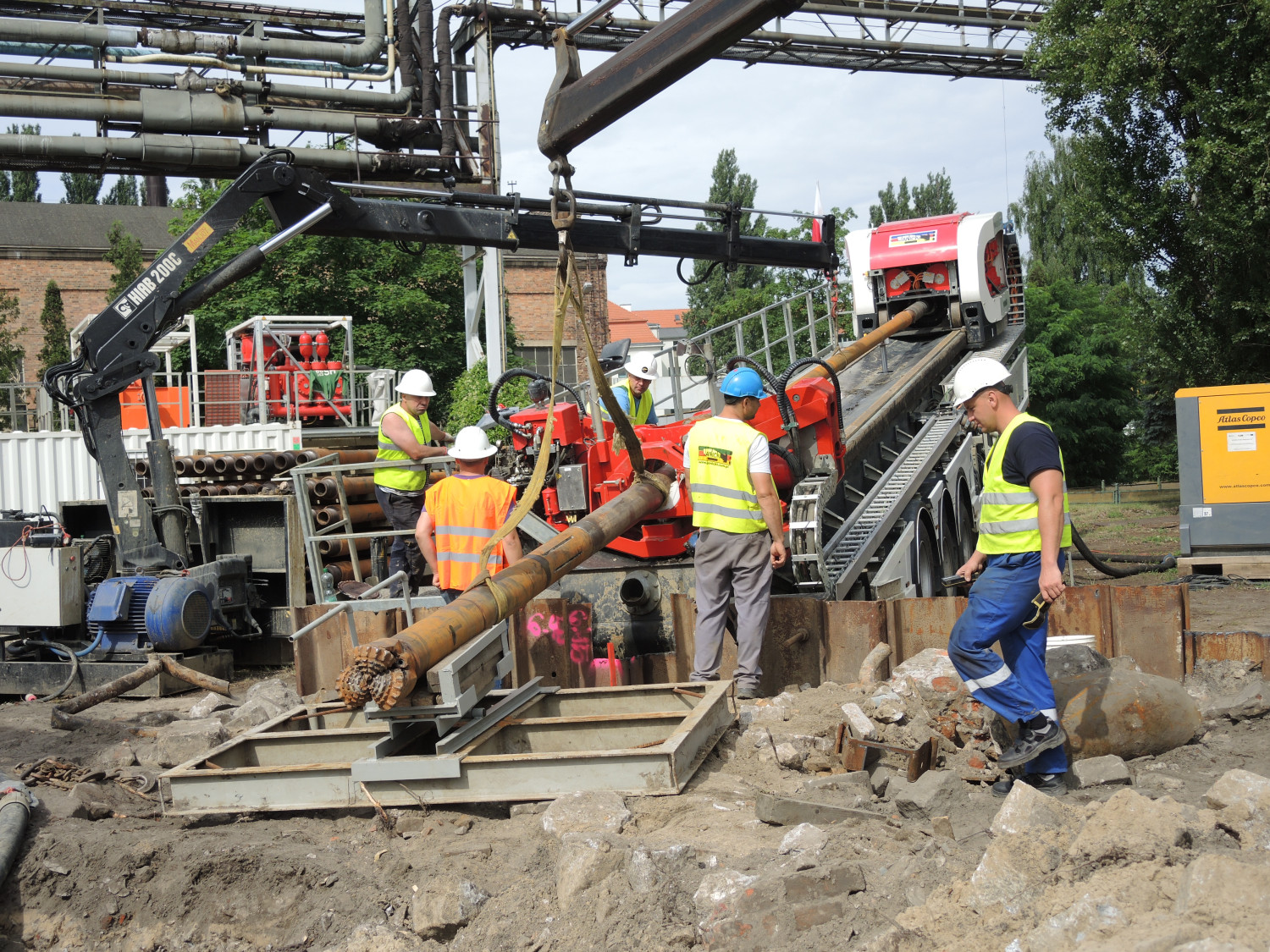

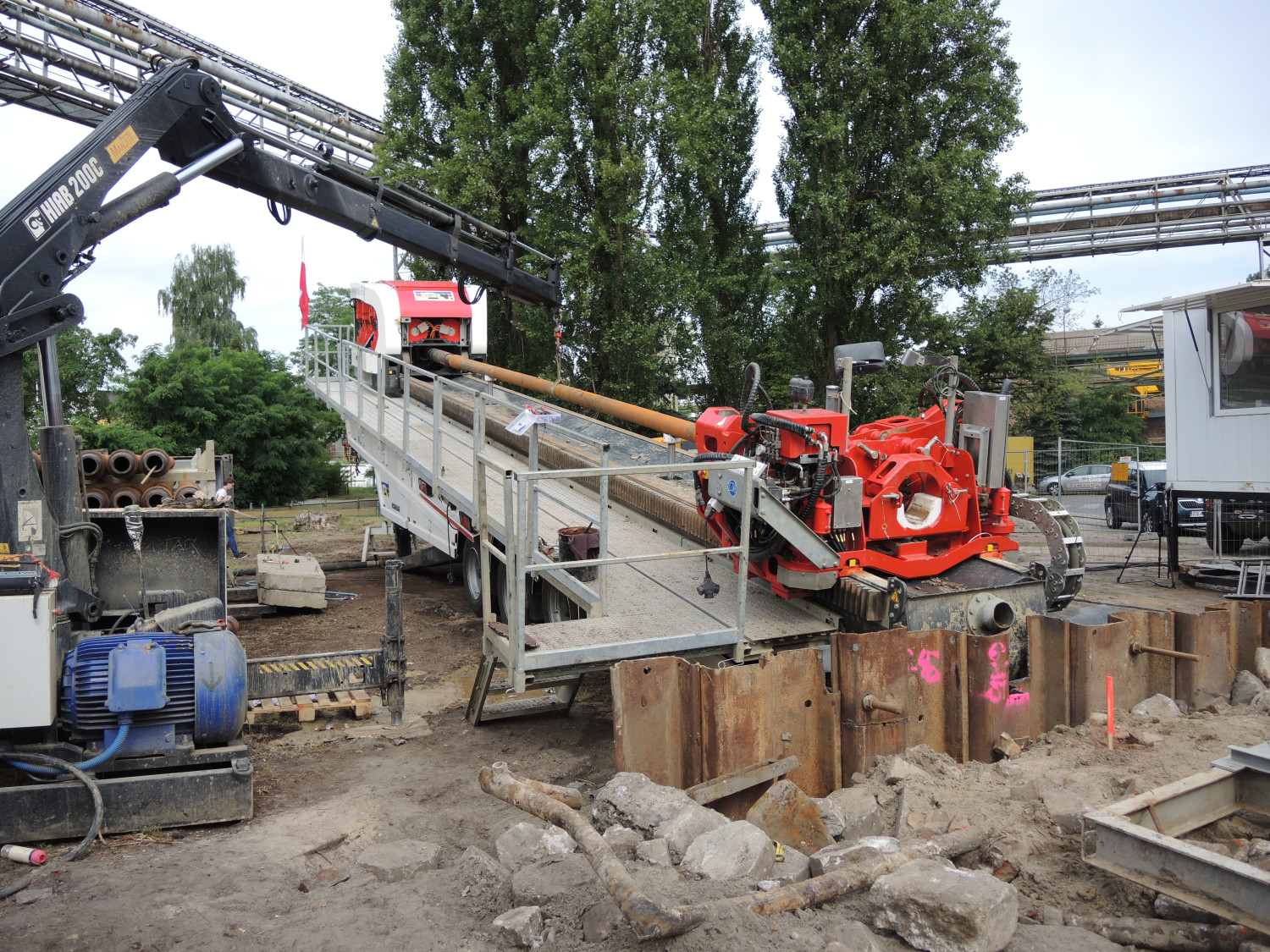

Prace wiertnicze rozpoczęły się na terenie Szczecińskiego Parku Przemysłowego. Otwór drążony jest przy użyciu specjalnej wiertnicy elektrycznej. To jedyne takie duże urządzenie w Europie. - Może pchnąć 100 ton, a wyciągnąć 300 – obrazowo opisuje Wojciech Jachim z EcoGeneratora.

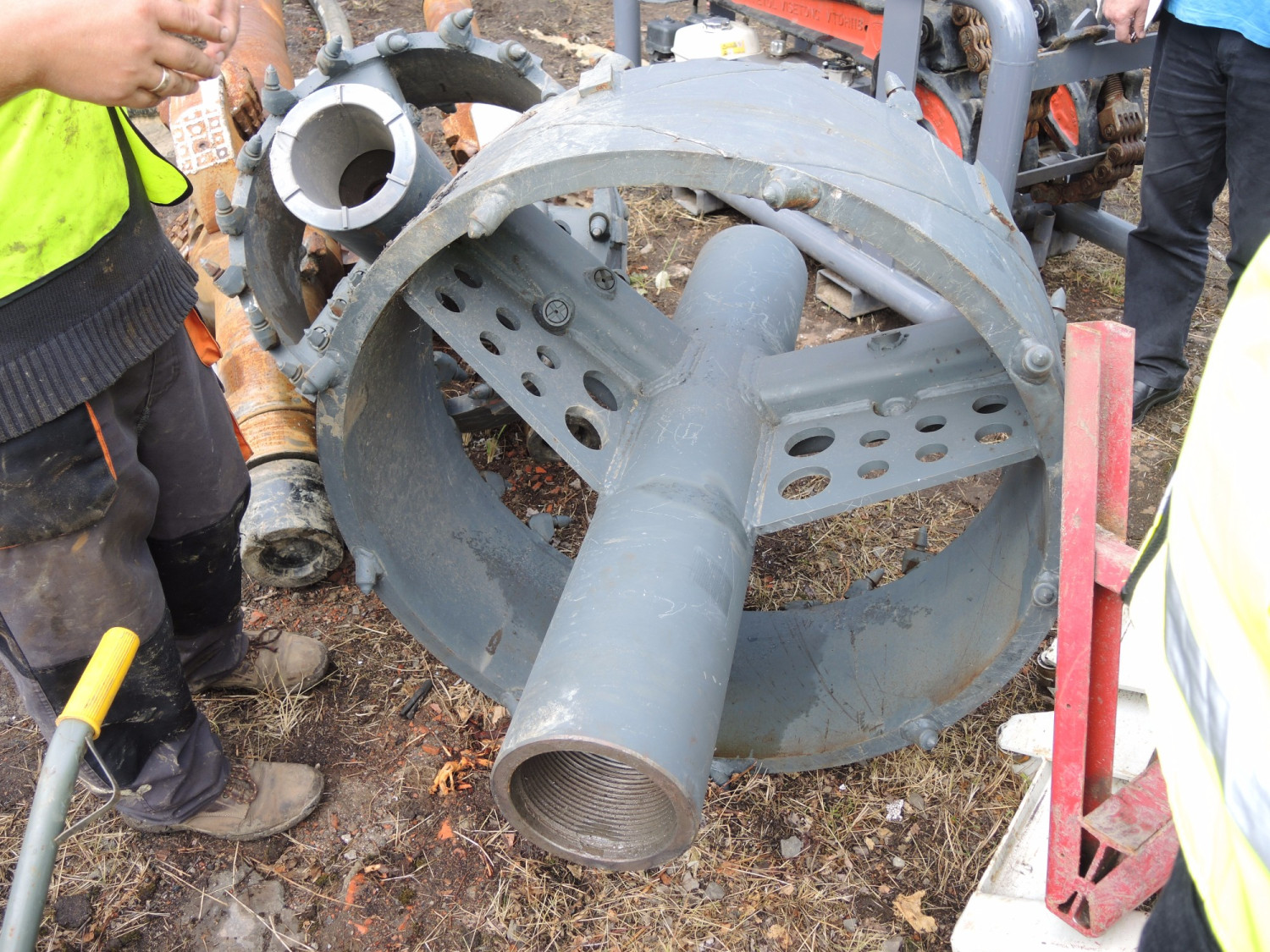

W powstałym kanale umieszczone zostaną rury, a w nich podwójne kable. Trzecia identyczna rura zostanie przeprowadzona pod Odrą jako rezerwowa.

Kable, które zostaną poprowadzone pod Odrą to fragment 4-kilometrowej linii średniego napięcia 15 kV. Połączy ona EcoGenerator (na Ostrowie Grabowskim) i GPZ Żelechowa. Budowa linii rozpoczęła się w kwietniu tego roku i ma zakończyć się w sierpniu. Koszt jej budowy to blisko 6 mln złotych.

- Cała linia jest kładziona etapami. Etap na Żelechowie związany był z koniecznością wykonania prac ziemnych w rejonie ulic Ludowa, Stelmacha, Rugiańska – mówi Jachim. Przyłącze EcoGeneratora będzie przystosowane do wyprowadzenia energii o maksymalnej mocy 12,5 megawatów.

- Inwestycja jest realizowana niezależnie od kontraktu z Mostostalem Warszawa, który 14 czerwca zszedł z budowy. - Na głównej budowie nadal trwa wycena robót i dostaw wykonanych przez Mostostal Warszawa. Równocześnie zarząd ZUO prowadzi działania zmierzające do wyłonienia nowego głównego wykonawcy projektu – informuje Jachim.
